Craft & safety

好楼梯不只看曲线,
也看曲线背后的工艺节点

「全钢」「满焊」「用了厚钢板」都不能单独证明一套楼梯长期稳定。 真正决定耐用性的是工序:锈除到什么程度、漆喷在哪一步、偏差在哪一环修掉。 这一页把车间里的七道工序摊开写清楚。

抛丸除锈工厂试装出厂防锈底漆三底两面

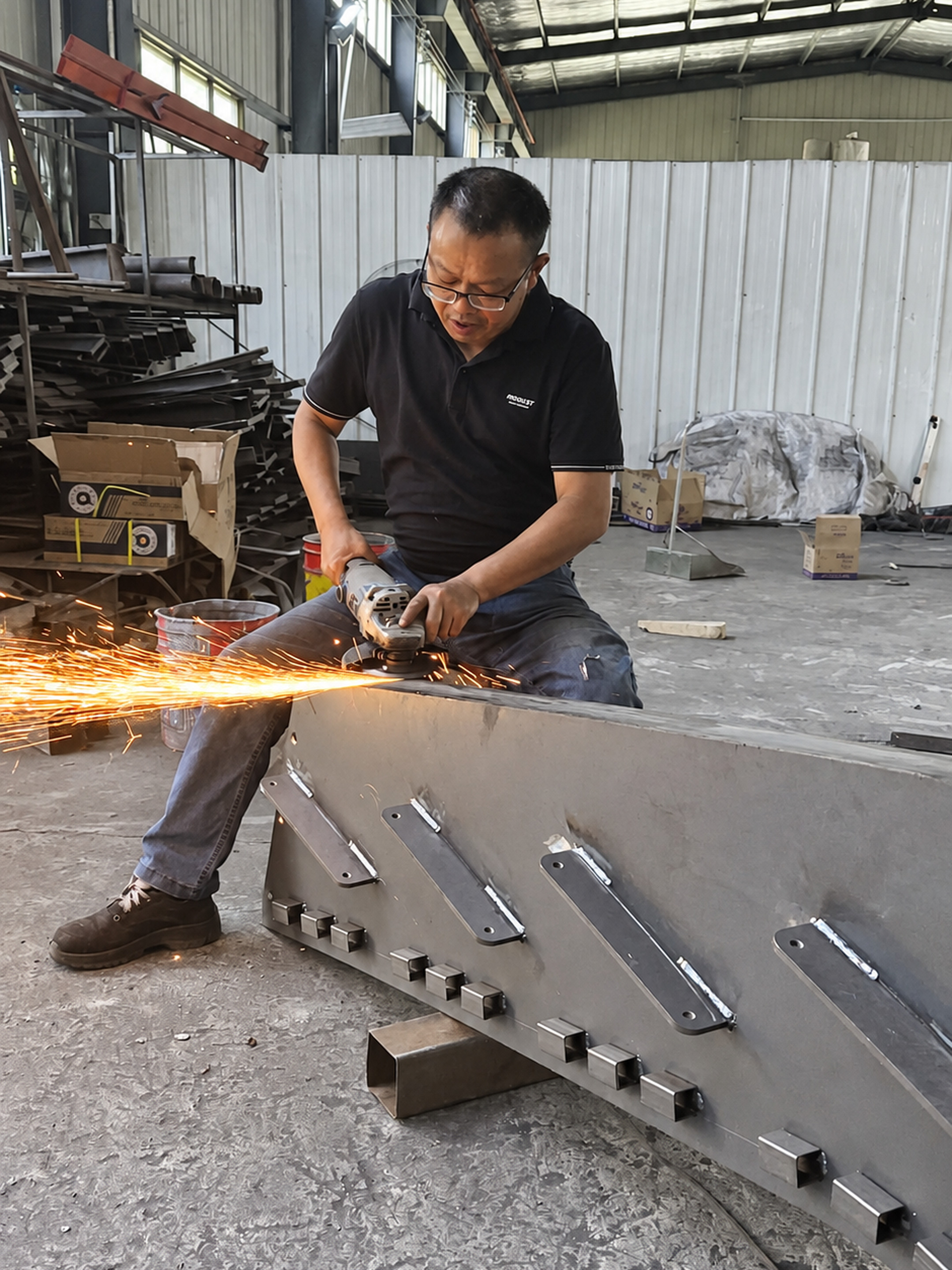

工人使用角磨机打磨钢构件,现场可见火花
钢构件现场打磨

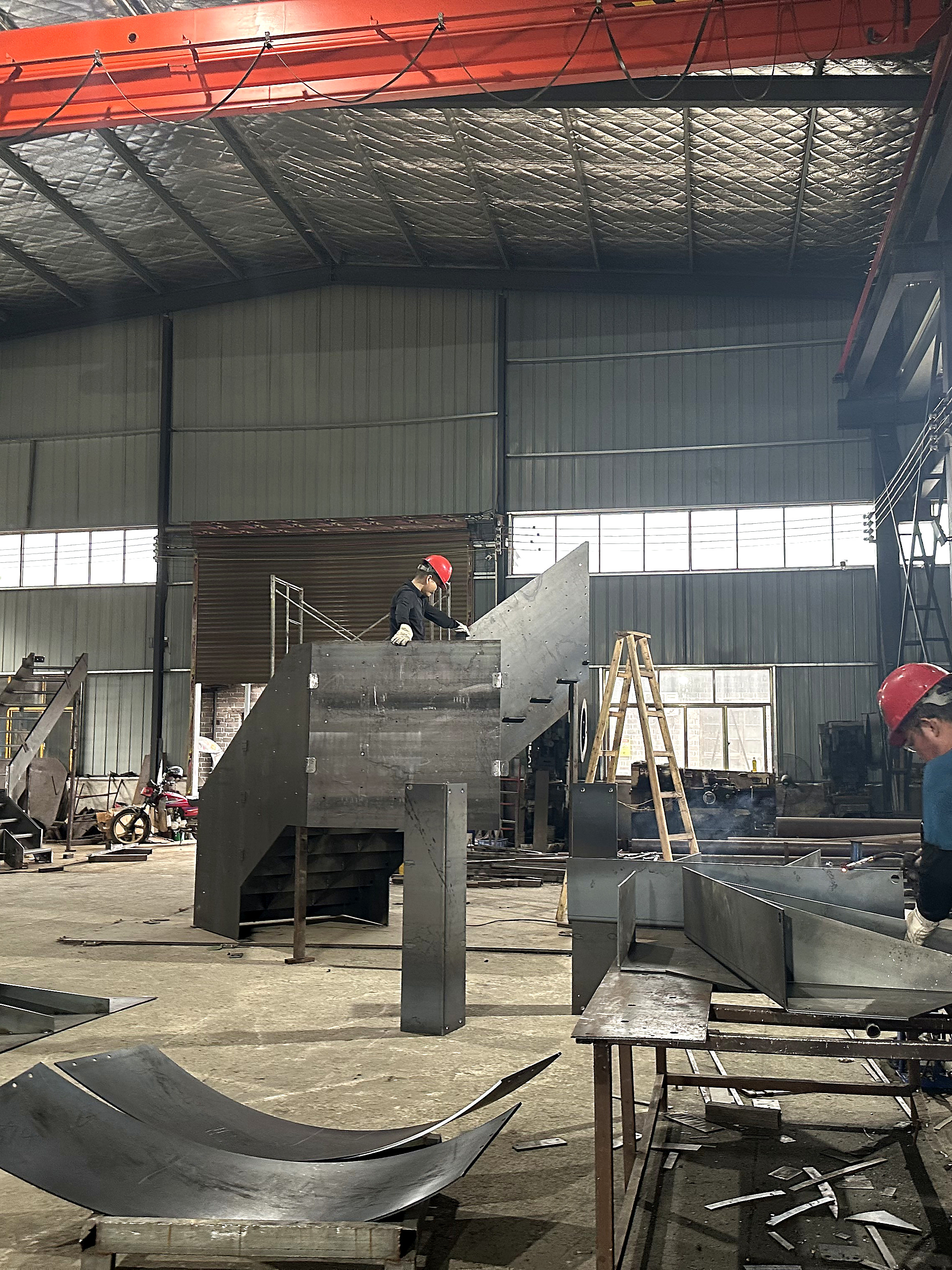

大型钢构件在车间组对,顶部可见行车
大型钢构件 · 车间组对

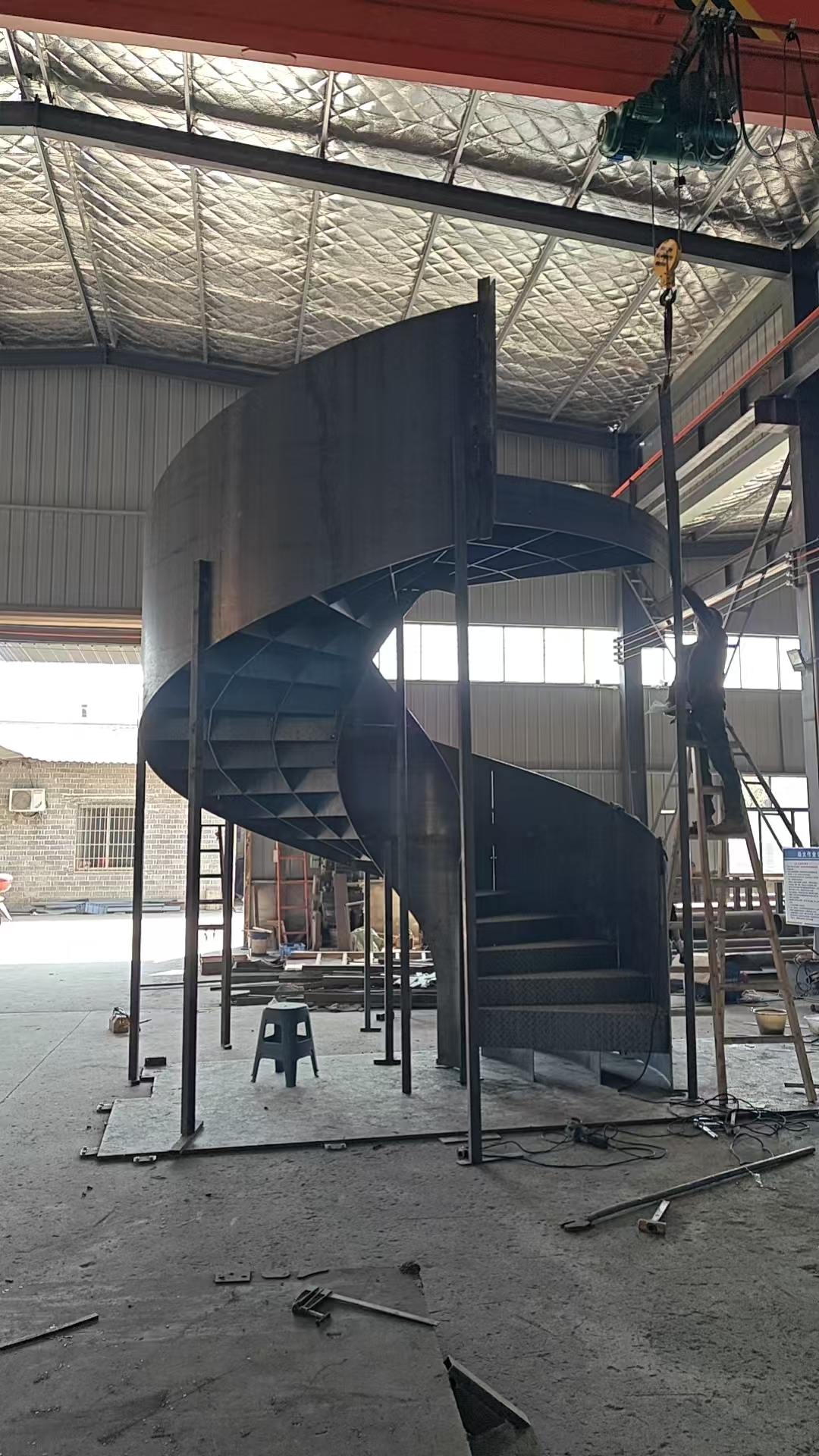

车间内整挂大螺旋钢梯立起来试装
整梯试装 · 立起来拼

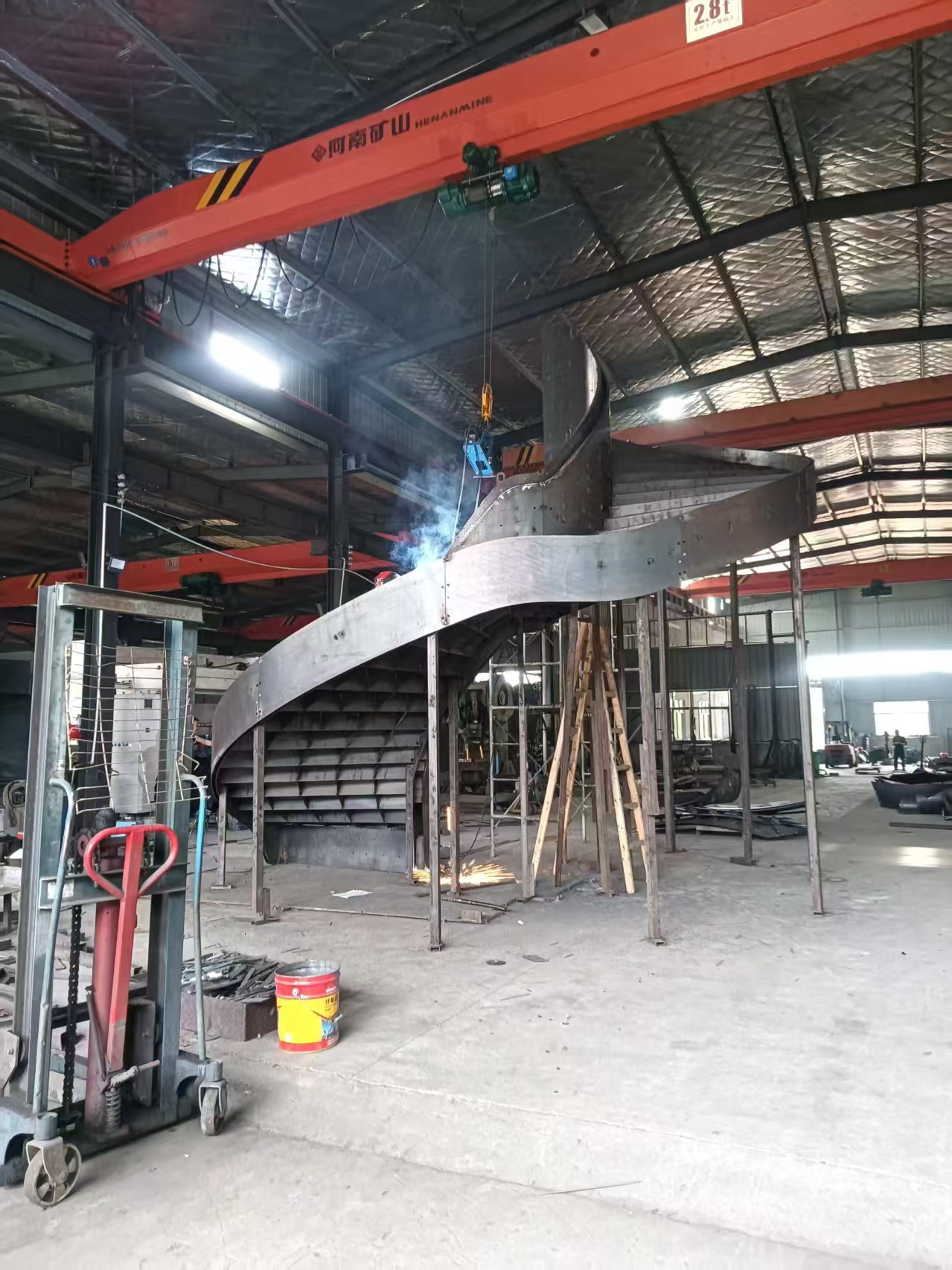

车间内大螺旋梯吊装对接,接口处正在焊接
大梯对接 · 吊装定位

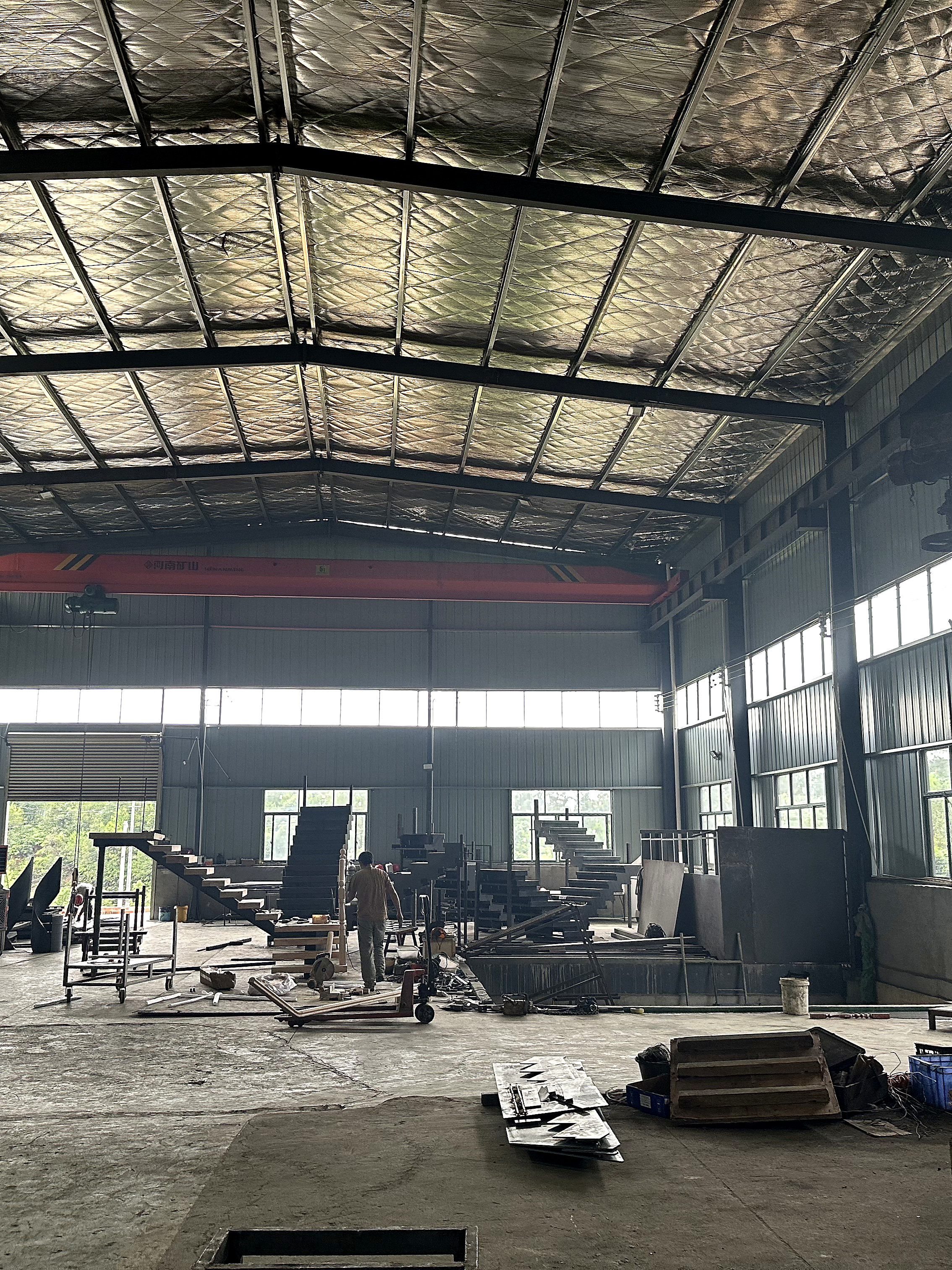

车间主厂房全貌
主厂房 · 钢梯车间 6000㎡
01Seven processes

车间七道工序,一道都不省

顺序是有原因的:卷板排在折弯之后,因为弧形段的半径要先把板卷出来才能与其它的构件对位;试装放在抛丸除锈之前,是因为试装过程中的调整需要重新处理表面;底漆放在最后,是因为它必须喷在已经完全处理干净的表面上。

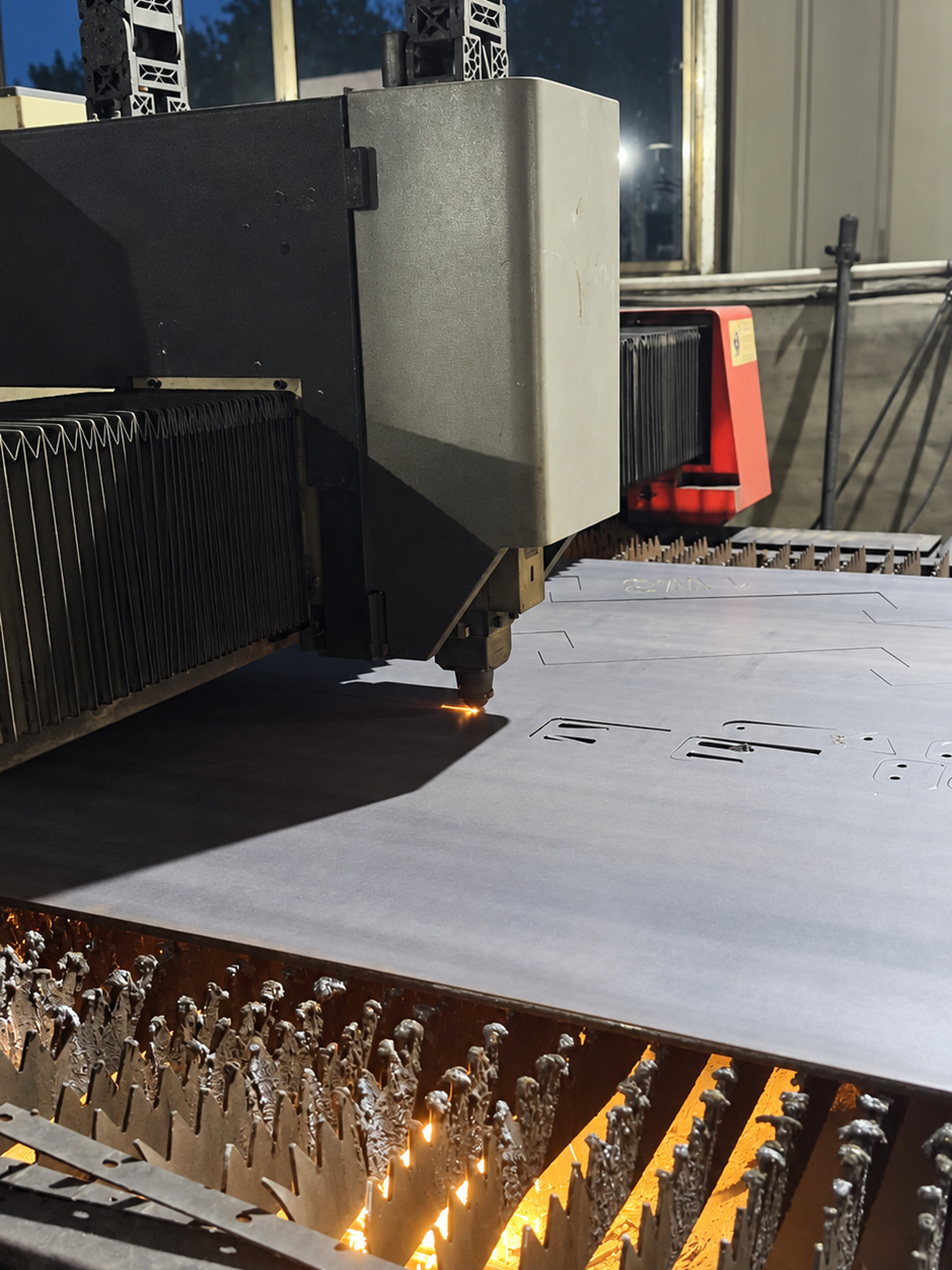

  1. 激光切割——激光切割机按深化图纸下料。切好的件直接落在床身上,熔渣从锯齿板缝里漏下去。
    激光切割机按深化图纸下料。切好的件直接落在床身上,熔渣从锯齿板缝里漏下去。
    01

    激光切割

    板材按深化图纸下料。切割精度决定后续组对的累积误差,所以这一步的参数与排版在开工前就核对过。

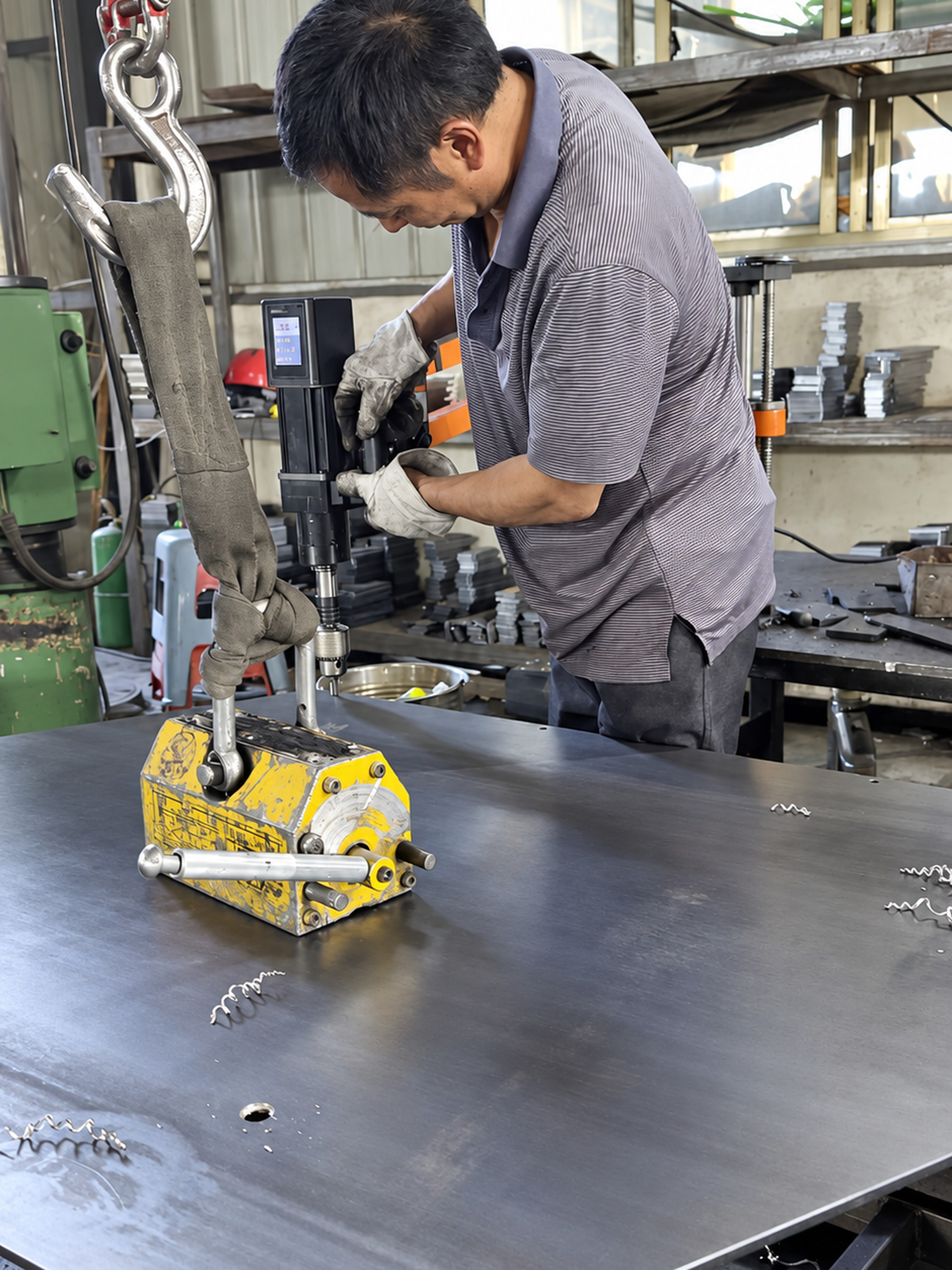

  2. 钻孔折弯——按构件图钻孔:磁力钻吸在钢板上定位,板上已经钻好的孔和铁屑就是这一步的现场。
    按构件图钻孔:磁力钻吸在钢板上定位,板上已经钻好的孔和铁屑就是这一步的现场。
    02

    钻孔折弯

    按构件图钻孔、折弯成型。折弯角度与回弹量按材质和板厚预先设定,成型后逐件复核。

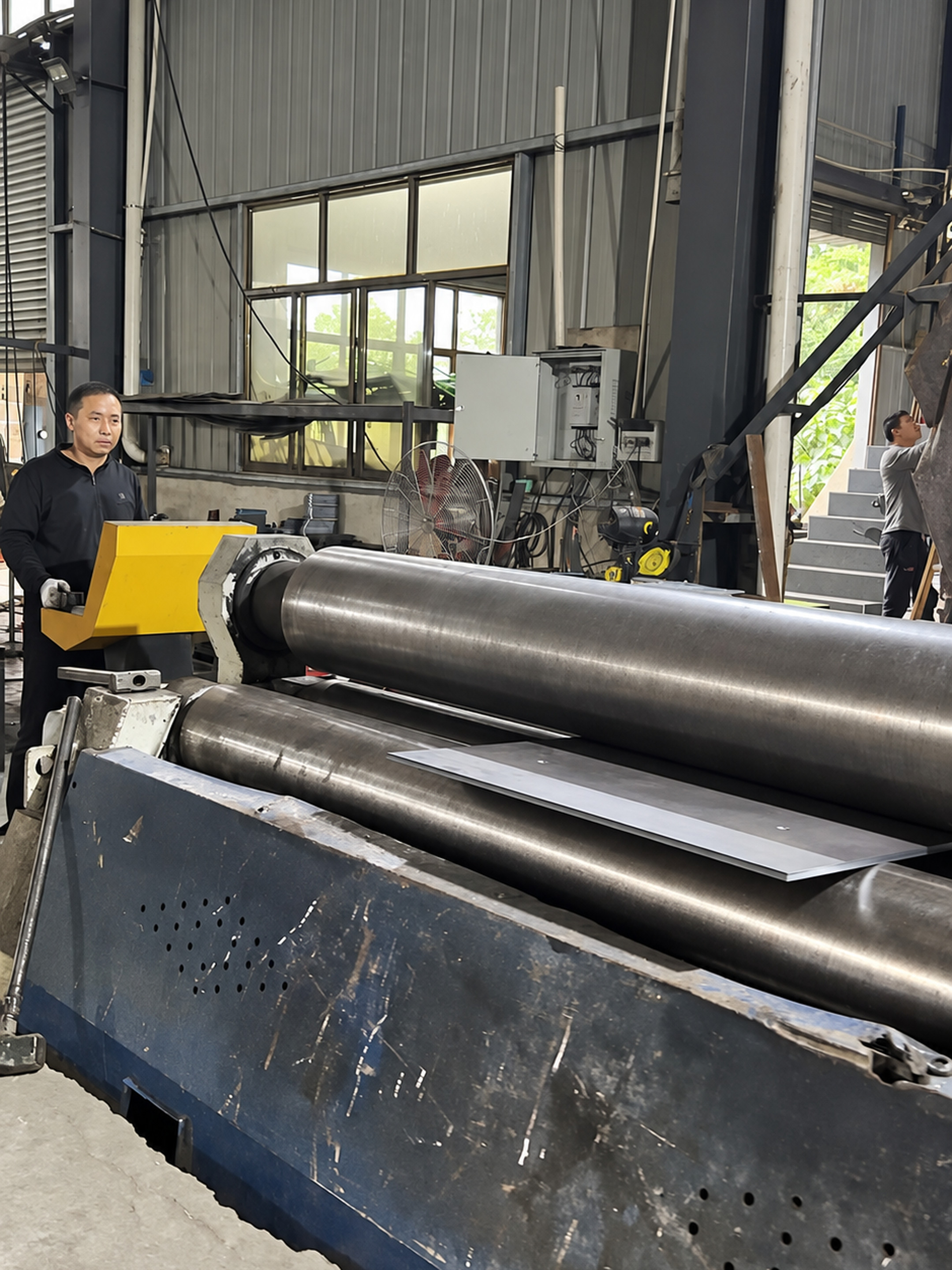

  3. 卷板成型——四轮卷板机把钢板卷成设计半径的弧。弧度用样板逐段核对。
    四轮卷板机把钢板卷成设计半径的弧。弧度用样板逐段核对。
    03

    卷板成型

    弧形与螺旋段的钢板按设计半径卷出来,用四轮卷板机成型,弧度用样板逐段核对。卷得准不准,直接决定弧形梯试装时能不能合上。

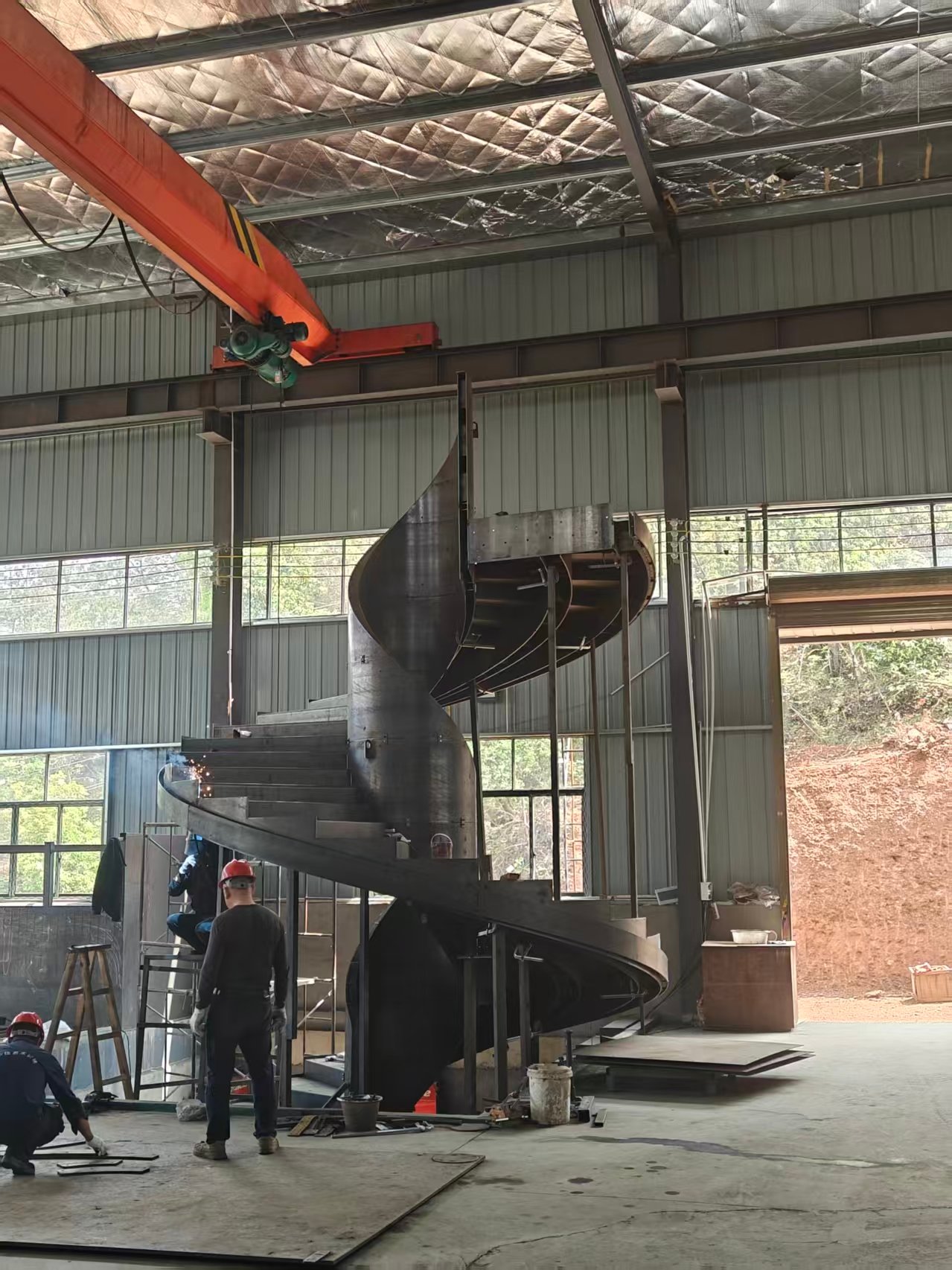

  4. 工厂试装——整挂大螺旋梯在车间立起来拼一遍,三位师傅在下面逐块对位。构件检查、编号、组装验证走完再拆解包装。
    整挂大螺旋梯在车间立起来拼一遍,三位师傅在下面逐块对位。构件检查、编号、组装验证走完再拆解包装。
    04

    工厂试装

    整梯在车间全部立起来、一块块拼出来。构件检查 → 编号标记 → 组装验证 → 质量记录 → 拆解包装,五步走完,拍照给客户确认。

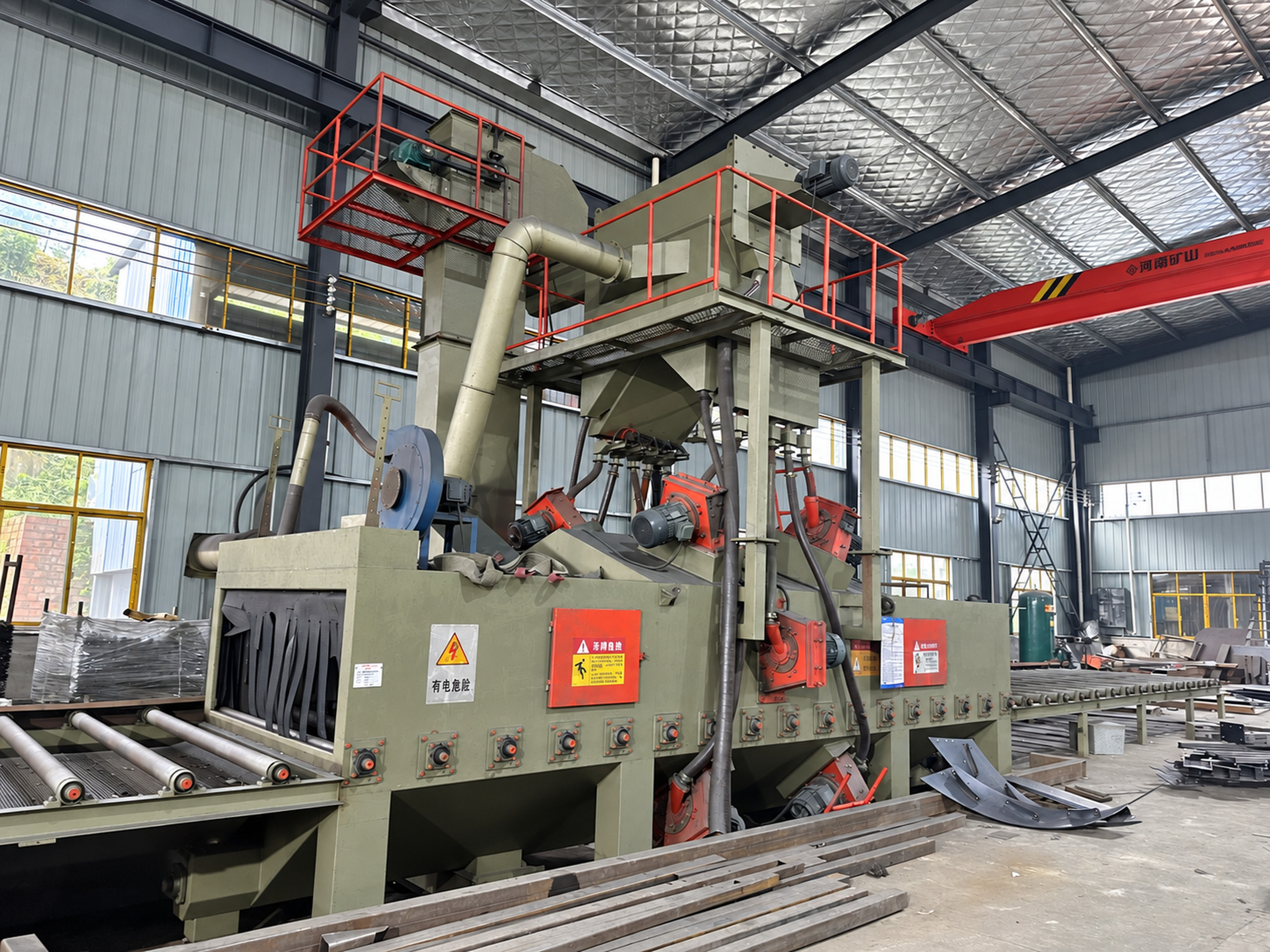

  5. 抛丸除锈——通过式抛丸设备做表面除锈,比手工打磨彻底,涂层才咬得住基材。
    通过式抛丸设备做表面除锈,比手工打磨彻底,涂层才咬得住基材。
    05

    抛丸除锈

    用大型通过式抛丸设备做表面除锈,确保除锈彻底、涂层附着力好。这一步很多工厂不做,或用简单打磨替代。

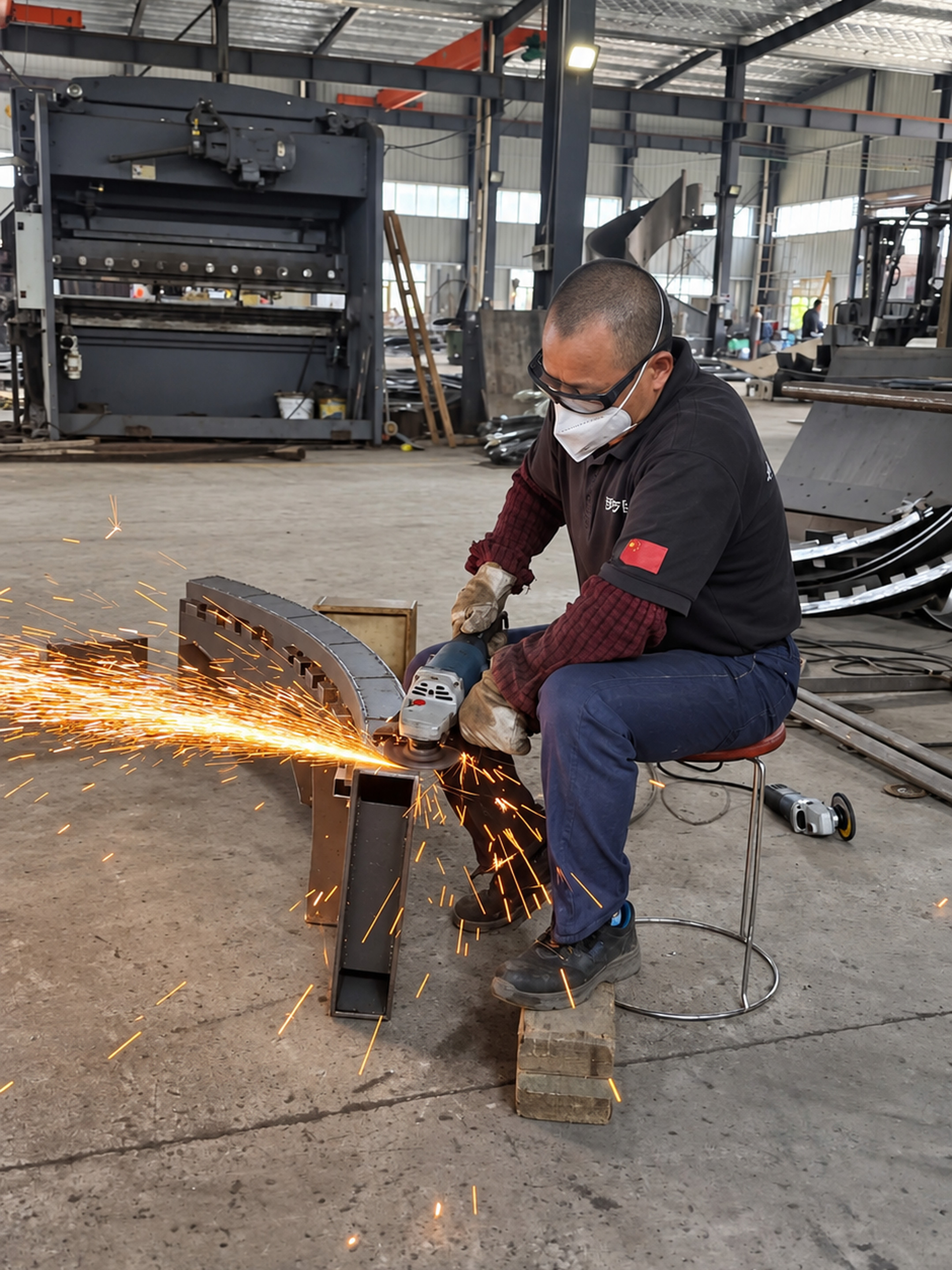

  6. 粗细打磨——工人使用角磨机处理钢构件边缘。照片记录的是打磨作业;粗磨与细磨的要求见右侧工序说明。
    工人使用角磨机处理钢构件边缘。照片记录的是打磨作业;粗磨与细磨的要求见右侧工序说明。
    06

    粗细打磨

    两遍手工打磨。粗磨去焊渣与高点,细磨处理表面纹理,为喷涂提供均匀基底。

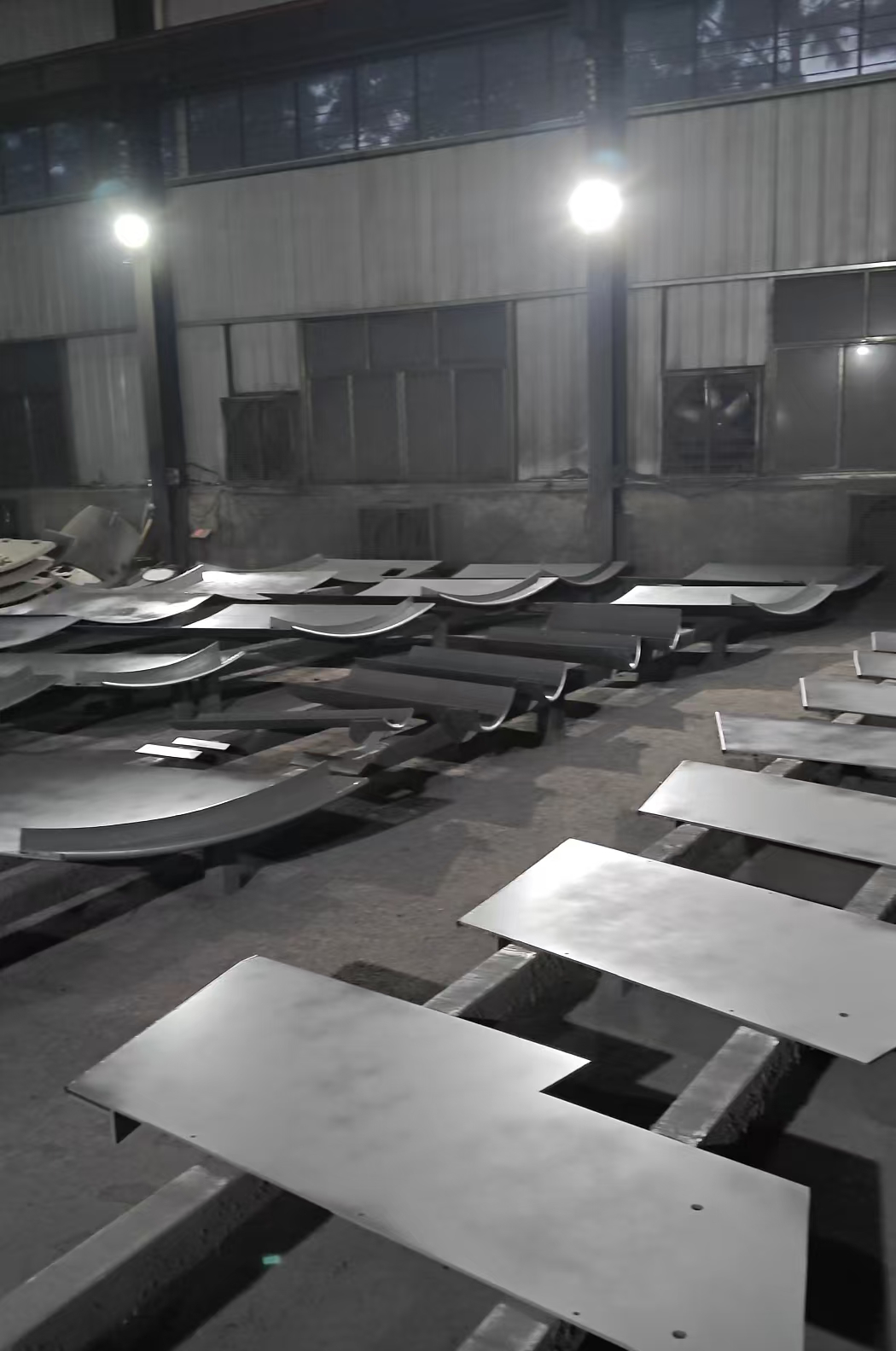

  7. 喷防锈底漆——喷过防锈底漆的板件与弧板在车间摊开晾干。构件带着底漆发货,到现场只需处理运输与接口的碰伤。
    喷过防锈底漆的板件与弧板在车间摊开晾干。构件带着底漆发货,到现场只需处理运输与接口的碰伤。
    07

    喷防锈底漆

    出厂前喷防锈底漆,是步步佳工艺里很关键的一环。构件带着底漆到现场,运输与现场接口仍需做好补处理。

02Anti-rust

防锈三步工艺

这是步步佳被客户问得最多、也是同行最容易省掉的一段。

  • 第一步 · 抛丸打砂——用抛丸设备把钢材表面的氧化皮、锈层和杂质打掉。比手工打磨彻底得多,也让后续涂层能真正咬住基材。
  • 第二步 · 两遍手工打磨——粗磨去焊渣与高点,细磨处理表面纹理。两遍的目的不同,不能合并成一遍。
  • 第三步 · 出厂自带防锈底漆——构件在车间就喷好底漆再发货。很多工厂没有这道工序,构件是裸钢出厂,到了现场才开始处理。
效果是什么:确保钢结构表面除锈彻底、提升涂层附着力,长效防锈耐用。 另外,工厂环境比现场可控——温度、湿度、粉尘都能管住,这是现场补漆做不到的。

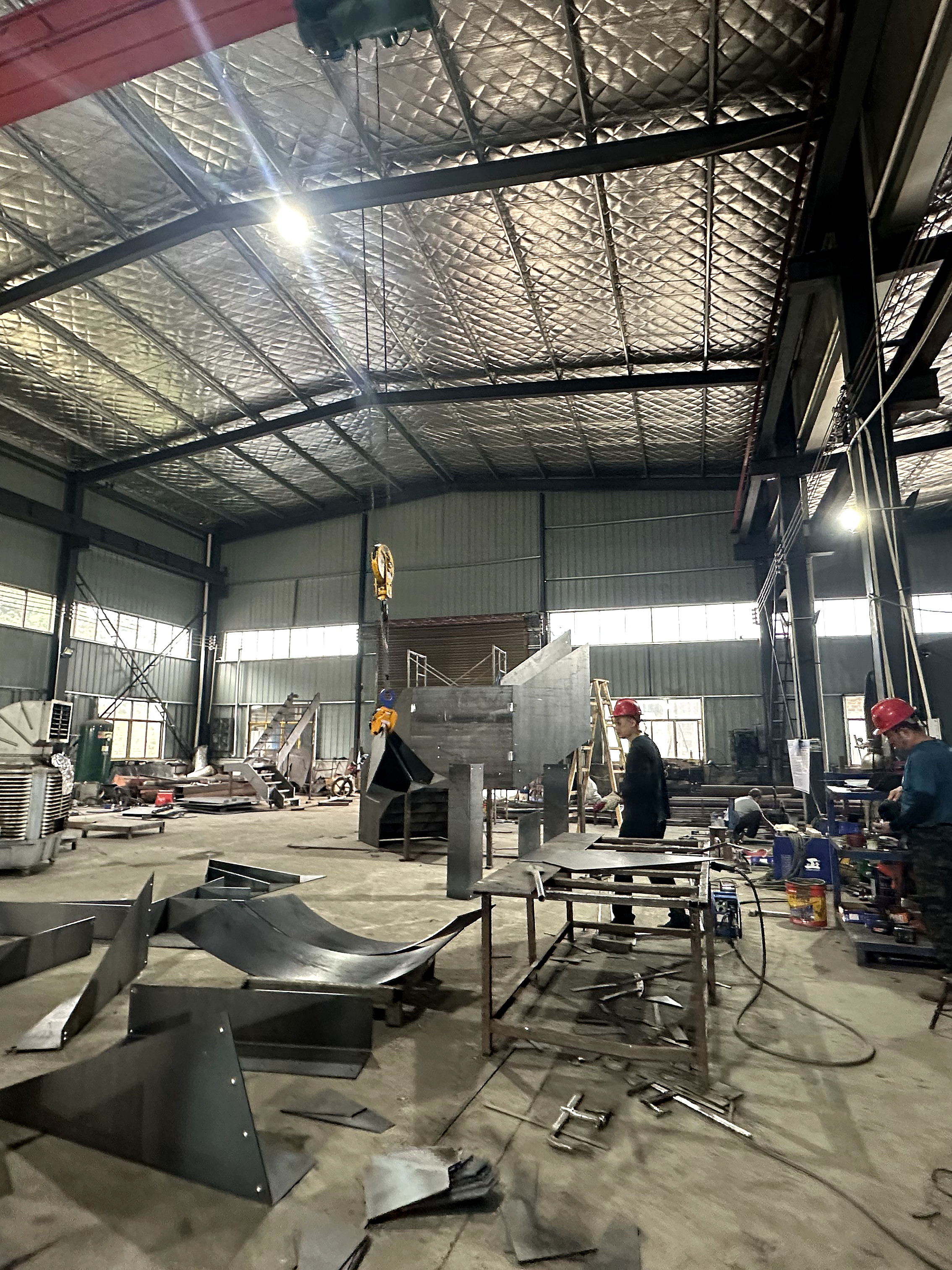

车间内待处理的弧形钢构件
表面处理前 · 弧形构件
车间内弧形钢构件的表面与连接细节
弧形构件 · 表面细节
03Trial assembly

工厂试装:整梯立起来拼一遍再拆

这是步步佳最值钱的一道工序,也是画面感最强的一段——整部楼梯在车间全部立起来、一块块拼出来。

  1. 构件检查——核对到场构件的数量、规格与编号,确认没有缺件错件。
  2. 编号标记——按安装顺序在构件上做标记,现场按号组对。
  3. 组装验证——整梯立起来拼装,验证尺寸、角度、接口与整体姿态。
  4. 质量记录——记录试装结果,拍照给客户确认。
  5. 拆解包装——确认无误后拆解、按序包装、附装箱清单。
为什么要这么做:楼梯到现场再改,又麻烦又重,还会连带影响油漆、玻璃和其他工种的进场时间。 把偏差留在车间,是控制工期最有效的手段——这也是我们把「还原度 98% 以上」落地的具体办法。

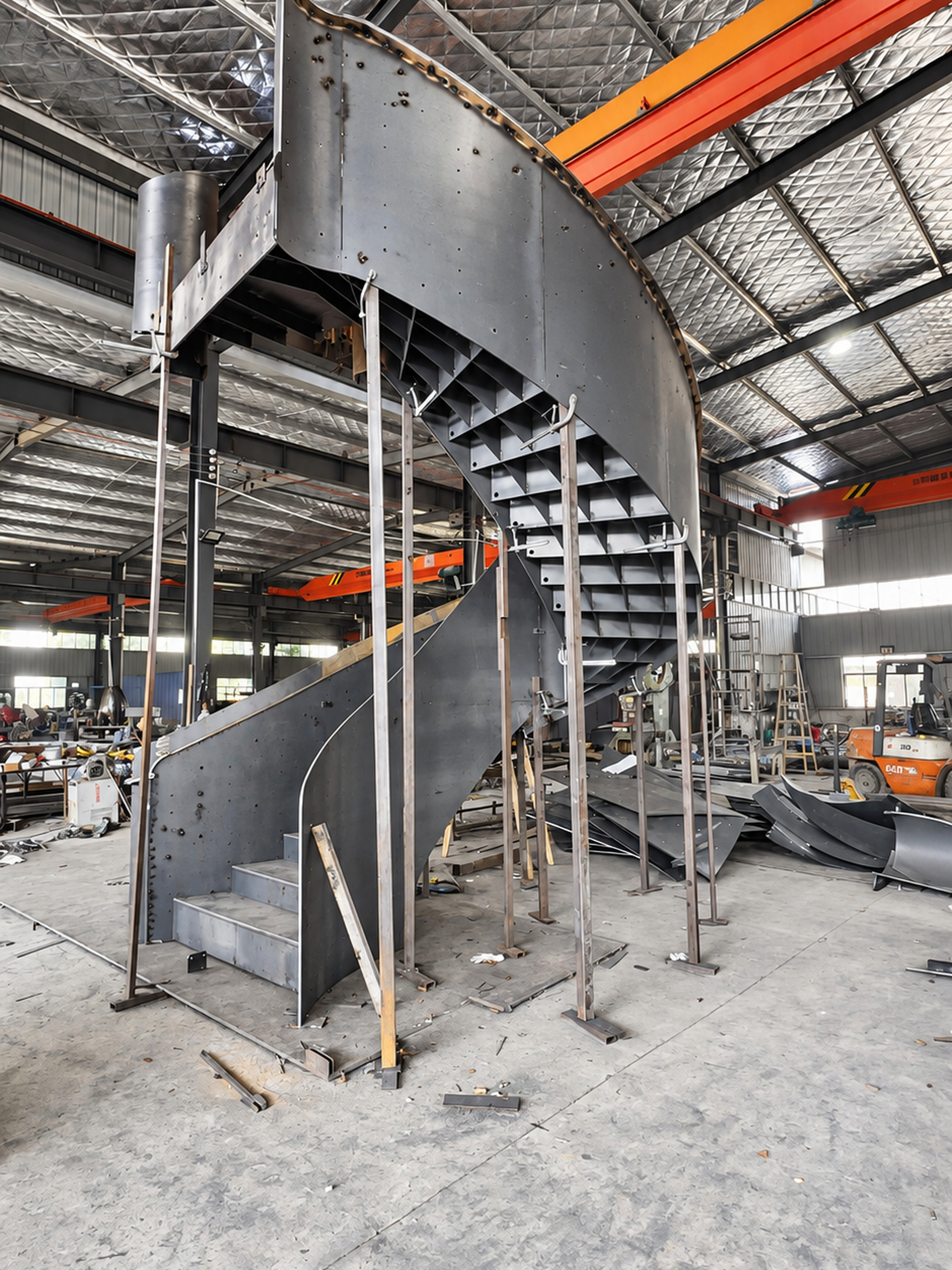

车间内整部楼梯立起来进行试装
整梯试装 · 立起来拼装验证

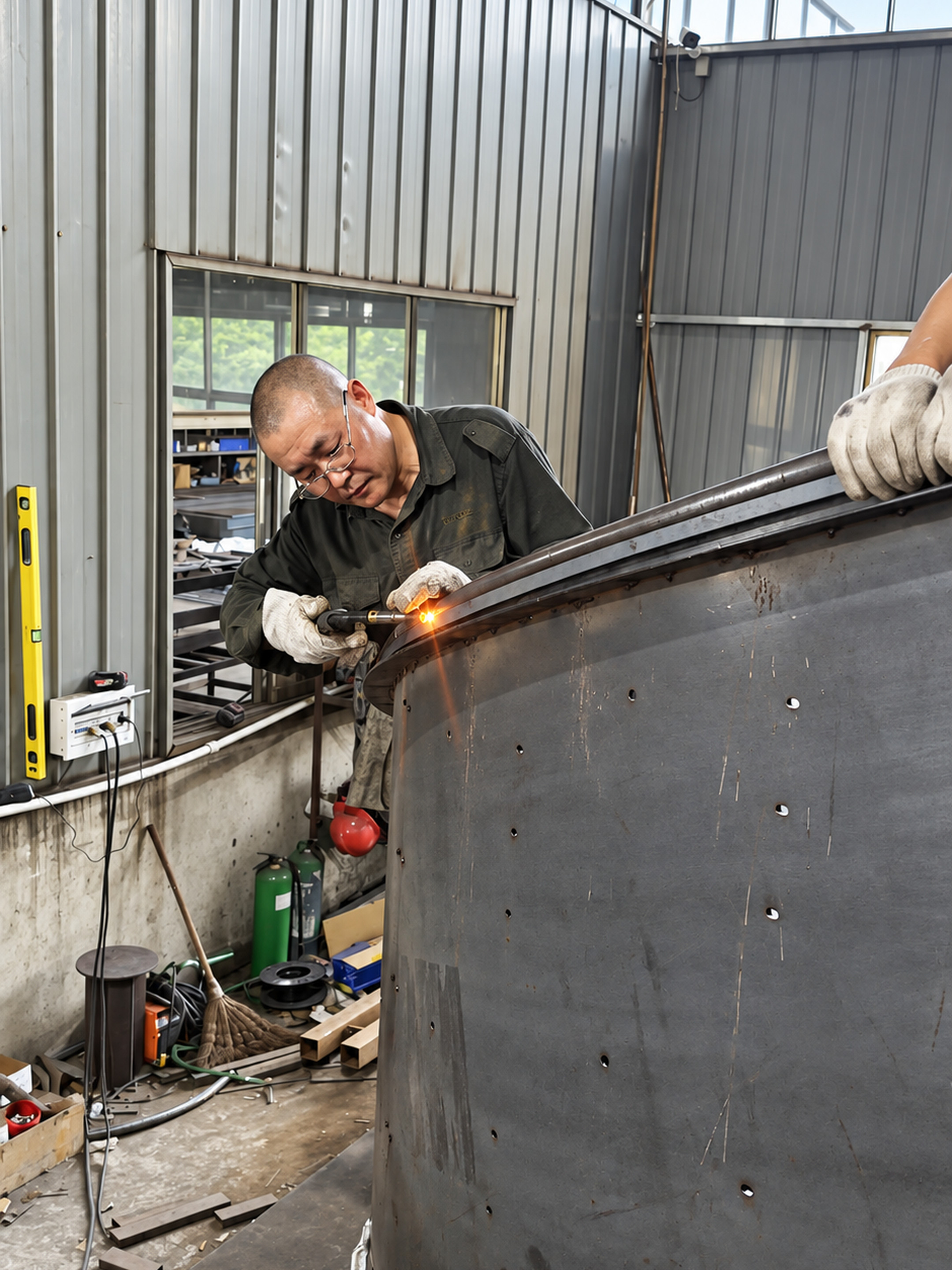

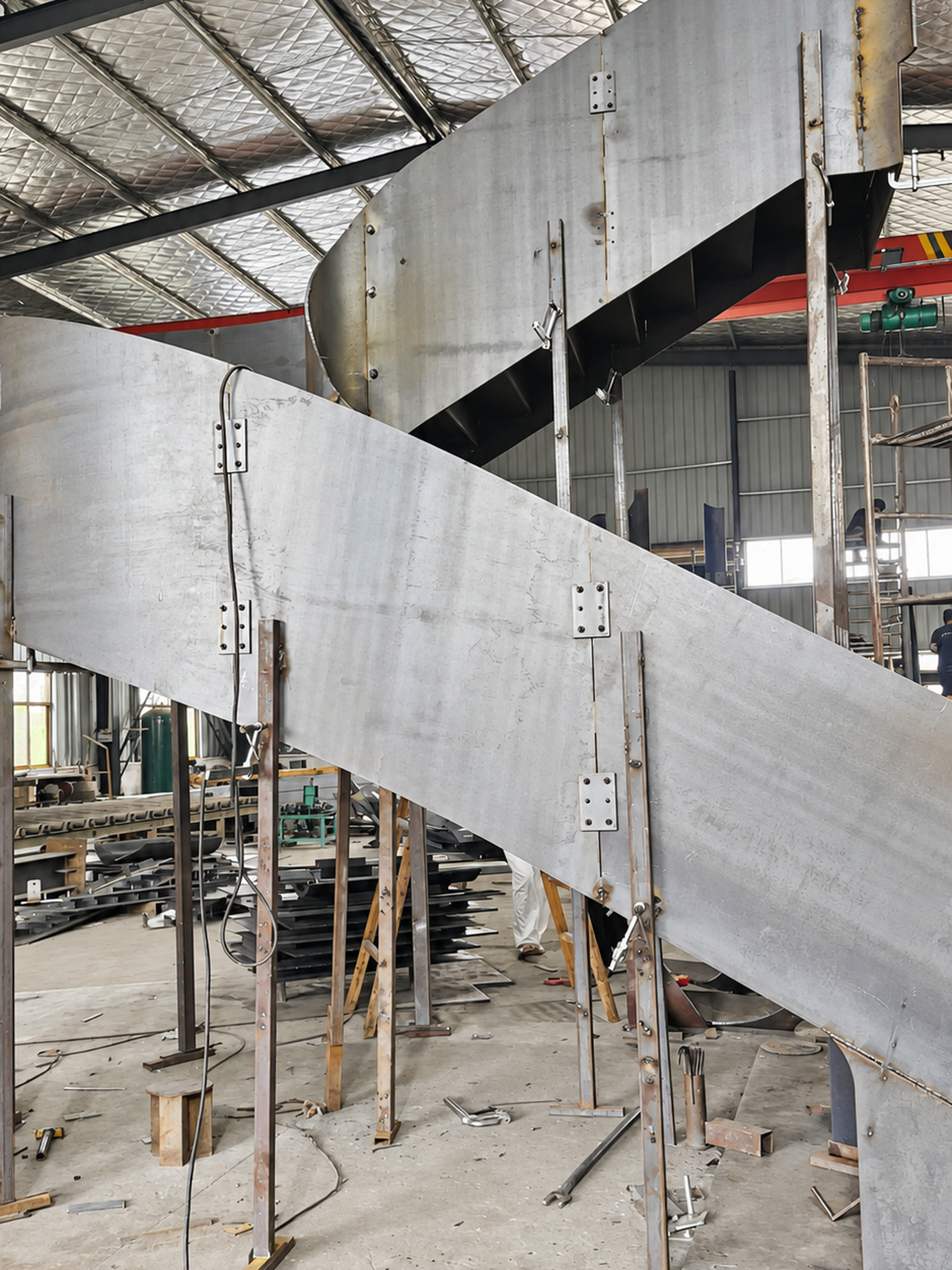

弧形钢构件焊接与校核
弧形构件 · 接口处理
04Factory audit

到厂验厂,该看这六项

如果你打算来工厂看一趟,下面这个清单比看宣传册有用。我们欢迎客户按这个顺序逐项核对。

01

结构形式与跨度

看主梁、次梁与踏步的连接方式,以及跨度与支撑点的关系。跨度和支撑方式决定观感之外的长期稳定性。

02

材料牌号与板厚

国标钢材,牌号与厚度由跨度、用途和结构设计决定。问清楚「哪里用厚板、为什么」,比笼统问「钢板多厚」更有意义。

03

关键焊接节点

重点看受力最大和转折最急的位置:焊缝是否连续、有无明显咬边与气孔、转折处是否加了必要的加劲。

04

防锈工序完整度

抛丸除锈 + 两遍手工打磨 + 出厂防锈底漆,三道是否都在。这道工序是长期耐用性的分水岭。

05

试装记录

有没有整梯试装的照片和记录。这是「出厂前把偏差修掉」的直接证据。

06

验收记录

有没有按验收表逐项核对的记录。口头保证不算,记录才算。

05Equipment

支撑这些工序的设备

2026 年工厂完成扩建 1000+㎡ 并升级设备。设备不是目的,但没有这些设备,上面那些工序就只能靠外协或手工替代。

2 台

激光切割机

2 台

折弯机

2 台

四轮卷板机

1 台

三轮卷板机

1 台

大型航吊

1 套

大型抛光设备

1 台

三维激光扫描仪

1 套

抛丸除锈设备

06FAQ

工艺与安全常见问题

01怎么判断一套楼梯做得结不结实?

不能只看"用了厚钢板"或"满焊"。到厂验证时应该一起看:结构形式与跨度、材料牌号与板厚、关键焊接节点的处理、防锈工序是否完整、有没有试装记录和验收记录。这几项合起来才能说明长期稳定性。

02钢结构楼梯会不会生锈?

车间有完整的防锈三步工艺:先抛丸打砂除锈,再做两遍手工打磨,最后出厂前喷防锈底漆。目的是确保钢结构表面除锈彻底、提升涂层附着力,长效防锈耐用。很多工厂没有出厂喷防锈底漆这道工序。

03楼梯会不会晃?

不会。结构全部按国标设计与制作。客户最常担心的就是"走上去会不会晃",所以步步佳在深化阶段就把跨度、中柱、连接节点和扶手刚度一起算清,不靠加粗材料硬撑。

04玻璃护栏安全吗?

商业空间采用夹胶玻璃并核对检测资料。栏杆高度、玻璃固定方式与适用要求会回到具体项目按规范确定,不套用统一参数。

05什么是工厂试装?为什么要试装?

工厂试装是把整部楼梯在车间全部立起来、一块块拼出来,拼好后拍照给客户确认,确认无误再拆下处理、包装发货。目的是避免现场返工——楼梯到了现场再改,又麻烦又重。试装按五步走:构件检查 → 编号标记 → 组装验证 → 质量记录 → 拆解包装。

06做完和设计图一样吗?还原度多少?

还原度能达到 98% 以上,有的甚至比效果图还好看。实现方式是三维激光扫描现场还原 + 一比一建模,再配合车间整梯试装,把偏差在出厂前就修掉。
